由第一分公司承建的两个项目——大庆石化公司催化干气C2回收项目增设干气撇重脱硫设施及部分装置提质增效改造项目回收炼油区火炬气部分,顺利通过业主、监理及施工单位的联合检查验收,于12月15日完成中间交接。
两个项目自2025年9月27日正式破土动工,至2025年12月15日实现中交,总建设工期历时80天。
在施工高峰期,两项目共计现场管理及作业人员总数86人,项目团队科学组织,克服了工期紧张、工艺复杂、交叉作业多以及极端天气等挑战。

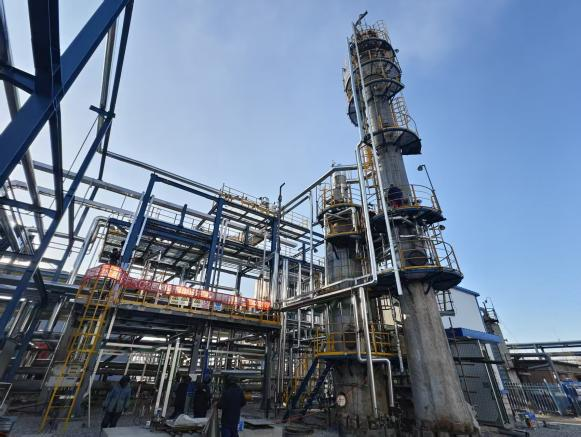

干气脱硫装置累计完成混凝土浇筑140立方米、钢结构安装31吨、工艺管道焊接4376吋、设备安装2台、机泵2台、电气仪表电缆敷设7公里。
火炬气项目累计完成混凝土浇筑40立方米、钢结构安装8吨、管道穿线3549米,伴热管道5600米,工艺管道焊接3526吋。工期紧且质量要求极高。
针对大型设备吊装、带压接管焊接等关键技术难点,成立专项技术小组,优化方案,确保了施工精度与进度。

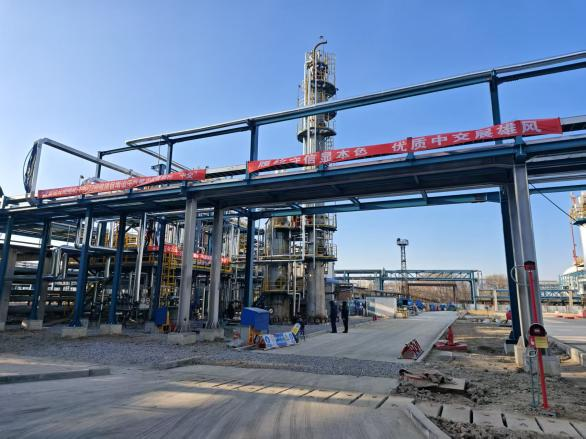

干气脱硫及火炬气项目虽为新建项目但与检维修项目高度相似,包括但不限于预约施工作业票、施工风险评估并与车间高度配合。且干气脱硫装置与已生产车间距离50米,火炬气项目部分穿越已生产装置,并在原有管道上带压接管等。
两项目同步顺利中交,是参建各方精诚合作、共同努力的成果,展现了分公司在化工建设领域的专业实力与高效执行力。全体项目人员将以此次中交为新的起点,为最终项目的圆满投产继续贡献力量。
